এলিভেটেড এক্সপ্রেসওয়েতে নিষিদ্ধ মোটরসাইকেল ও থ্রি-হুইলার

মো. মাসুম বিল্লাহ

জুলাই ৮, ২০২৩, ০৭:১৬ পিএম

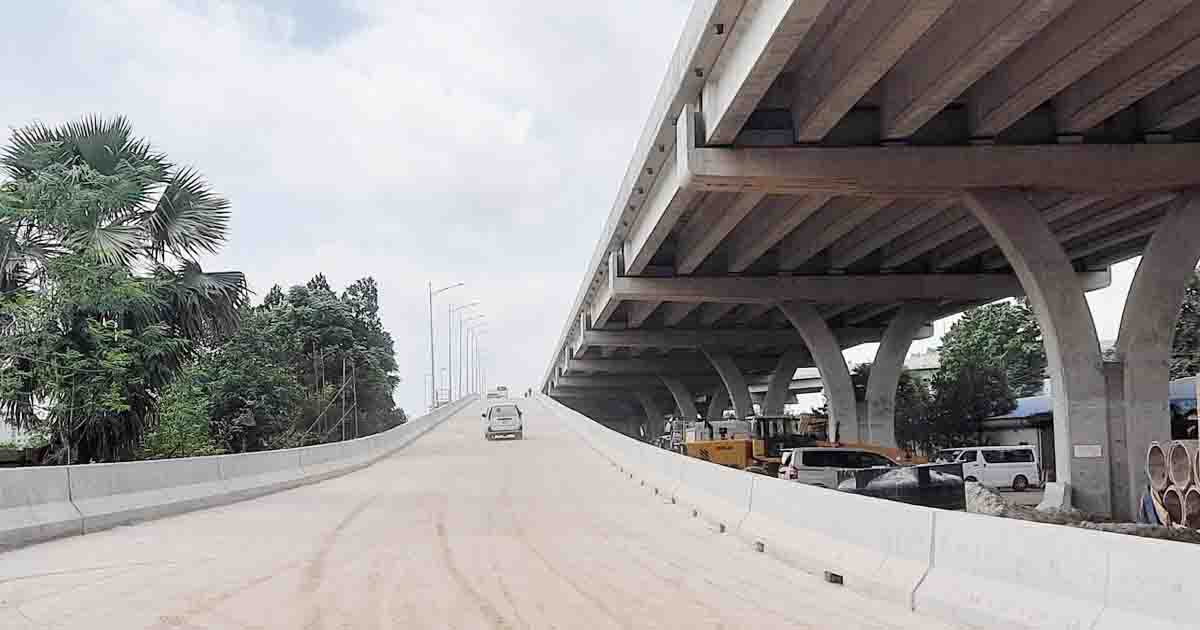

এলিভেটেড এক্সপ্রেসওয়েতে নিষিদ্ধ মোটরসাইকেল ও থ্রি-হুইলার

ঢাকা শহরের যানজট নিরসনে আগামী সেপ্টেম্বর মাসে ঢাকা এলিভেটেড এক্সপ্রেসওয়ের একাংশ চালু করা হবে। তবে এতে সব ধরনের যানবাহন চললেও মোটরসাইকেল ও থ্রি-হুইলার চলাচলের অনুমতি দেওয়া হবে না বলে জানিয়েছেন সড়ক পরিবহন ও সেতুমন্ত্রী ওবায়দুল কাদের।

শনিবার (৮ জুলাই) সকালে ঢাকা এলিভেটেড এক্সপ্রেসওয়ের ‘কাওলা থেকে তেজগাঁও রেল স্টেশন পর্যন্ত অংশ পরিদর্শন’ শেষে এলিভেটেড এক্সপ্রেসওয়ের উপরে সাংবাদিকদের প্রশ্নের জবাবে তিনি এ সিদ্ধান্তের কথা জানান।

ওবায়দুল কাদের বলেন, হযরত শাহজালাল আন্তর্জাতিক বিমানবন্দর থেকে তেজগাঁও পর্যন্ত ঢাকা এলিভেটেড এক্সপ্রেসওয়ে আগামী সেপ্টেম্বর মাসে চালু করা হবে। প্রধানমন্ত্রী শেখ হাসিনা এর উদ্বোধন করবেন।

তিনি বলেন, ঢাকা এলিভেটেড এক্সপ্রেসওয়ে হযরত শাহজালাল আন্তর্জাতিক বিমানবন্দরের দক্ষিণে কাওলা থেকে কুড়িল-বনানী-মহাখালী-তেজগাঁও-মগবাজার-কমলাপুর-সায়েদাবাদ-যাত্রাবাড়ী হয়ে ঢাকা-চট্টগ্রাম মহাসড়কের কুতুবখালী এলাকা পর্যন্ত যাবে। প্রকল্পটি পুরোপুরি বাস্তবায়িত হলে ঢাকা শহরের যানজট অনেকাংশে কমে যাবে এবং ভ্রমণের সময় ও খরচ হ্রাস পাবে। মূল এলিভেটেড এক্সপ্রেসওয়ে ১৯.৭৩ কিলোমিটার। প্রকল্পে ওঠা-নামার জন্য মোট ২৭ কিলোমিটার দীর্ঘ ৩১টি র‍্যাম্প রয়েছে। র‍্যাম্পসহ এলিভেটেড এক্সপ্রেসওয়ের মোট দৈর্ঘ্য ৪৬.৭৩ কিলোমিটার।

প্রথম ধাপে কাওলা থেকে বনানী রেলওয়ে স্টেশন পর্যন্ত এক্সপ্রেসওয়ের দৈর্ঘ্য হচ্ছে ৭.৪৫ কিলোমিটার। দ্বিতীয় ধাপে বনানী রেলস্টেশন থেকে মগবাজার রেলক্রসিং পর্যন্ত দৈর্ঘ্য ৫.৮৫ কিলোমিটার এবং তৃতীয় ধাপে মগবাজার রেল ক্রসিং থেকে ঢাকা-চট্টগ্রাম মহাসড়কের কুতুবখালী পর্যন্ত বাকিটা।

প্রকল্পের ভৌত কাজের প্রথম ধাপে ১৪৮২টি পাইল, ৩২৬টি পাইল ক্যাপ, ৩২৫টি কলাম, ৩২৫টি ক্রস বিম, ৩ হাজার ৪৮টি আই গা  র্ডার নির্মাণ কাজ সম্পন্ন হয়েছে। এছাড়া ৩ হাজার ৪৮টি আই গার্ডার এবং ৩২৮টি ব্রিজ স্থাপনের কাজ সম্পন্ন হয়েছে। এই ভৌত কাজের অগ্রগতি ৯৭.২৮ শতাংশ।

প্রকল্পের ভৌত কাজের দ্বিতীয় ধাপে ১ হাজার ৬৩৩টি পাইল, ৩৩৫টি পাইল ক্যাপ, ৩২৩টি কলাম, ৩২০টি ক্রস বিম, ২ হাজার ৩০৫টি আই গার্ডার নির্মাণ কাজ সম্পন্ন হয়েছে। এছাড়া ২ হাজার ৪৪টি আই গার্ডার এবং ২৩৩টি ব্রিজ স্থাপনের কাজ সম্পন্ন হয়েছে। এই ভৌত কাজের অগ্রগতি ৫৪.২২ শতাংশ।

এছাড়া প্রকল্পের ভৌত কাজের তৃতীয় ধাপে অগ্রগতি ৫.৬৭ শতাংশ। পুরো প্রকল্পের সার্বিক অগ্রগতি ৬৩.২০ শতাংশ।
